近日,我國首個“交改直”輸電工程——揚州至鎮江±200千伏直流輸電工程正式竣工投運,這是全球輸電容量最大的“交改直”項目。盛隆電氣承接了其中的線路人工接地短路試驗并成功開展,全面驗證和評估了直流系統對故障的應對能力,這是我國首次成功開展“嵌入式”直流工程線路人工接地短路試驗。
試驗現場
作為我國新型電力系統建設的重點工程,該工程首次把在運交流輸電線路改造為直流輸電線路,為世界輸電工程領域解決用電需求大、電網飽和度高、新建空間有限等電網發展難題提供了“中國方案”。該工程起于揚州市高郵市,止于鎮江市大港新區,線路全長約110千米,能大幅提升長江以北地區風電、光伏等清潔能源輸送至蘇南地區消納的能力,滿足清潔能源在長三角地區的優化配置需求。

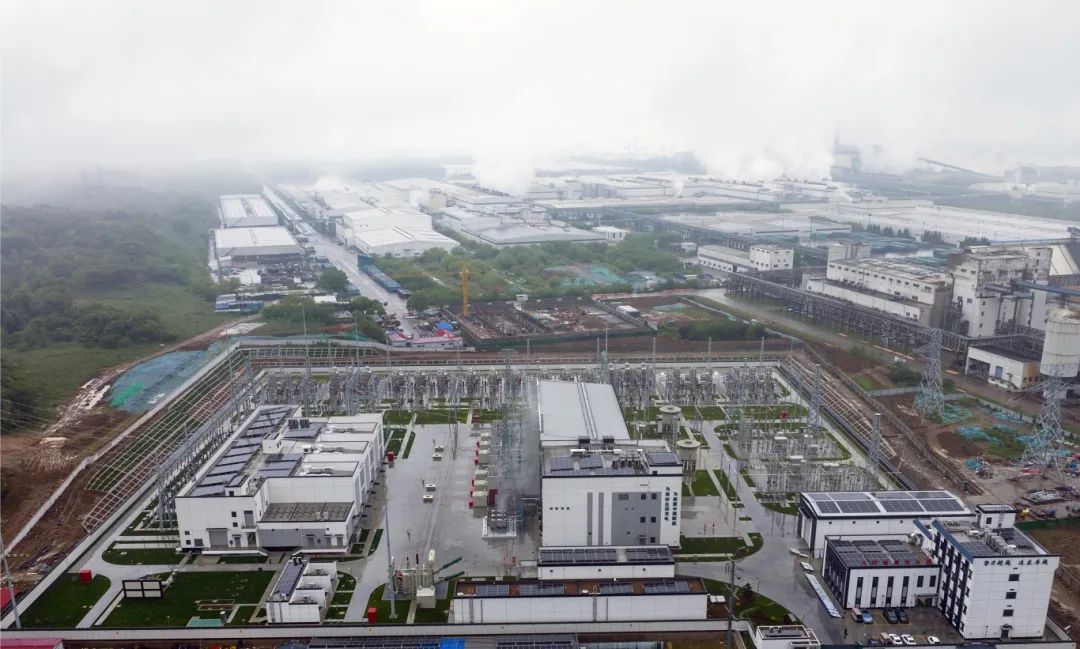

運行中的江蘇鎮江±200千伏圌山換流站
傳統直流工程正負兩極中,一極發生故障時,另一極仍可形成通流回路,將故障極直流功率轉移至非故障極,電能傳輸不會中斷。揚鎮直流工程在國內首創“嵌入式”交直流混聯系統方案,即將直流線路“嵌入”到原有220千伏交流電網中,傳統直流故障處理策略對其并不適用。為此,國網江蘇電力公司首次提出直流故障穿越重啟策略,本次試驗旨在驗證該策略有效性和可靠性,并獲取重要參數。
承接全國首次此類試驗,盛隆無經驗可借鑒,通過前期數周扎實調研,與行業專家共同研究摸索,最終于4月初順利完成。試驗選取揚州少游、鎮江圌山換流站附近線路,采用發射彈射彈和無人機掛線兩種實施方法,分別開展了人工短路試驗,經驗證,達到了預期目標。該試驗圓滿完成,獲得業主方的滿意和認可,也證明了盛隆電氣的科技實力。

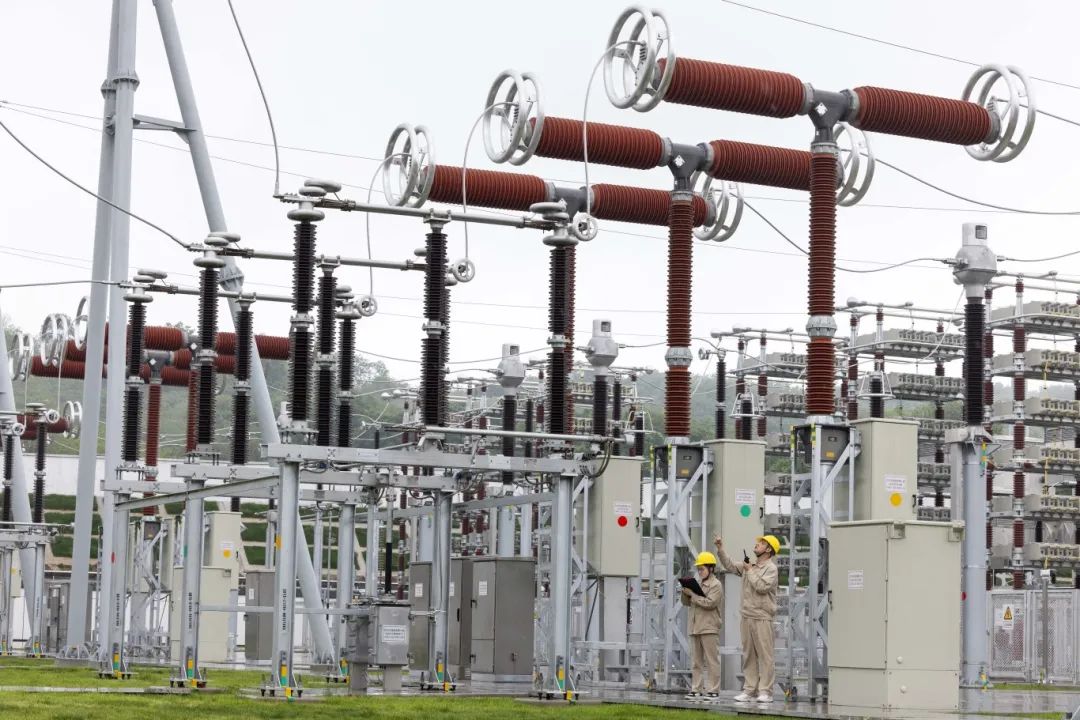

工作人員在巡視電氣設備運行情況
“交改直”是提高能源效率、節能減碳的電力行業重點工程,參與其中是盛隆電氣作為高新技術企業應該承擔的社會責任。這也是盛隆電氣在“交改直”重點工程中承接的第二個“全國首次”,2020年12月,盛隆參與江蘇省蘇州市同里鎮的“中低壓直流配用電系統關鍵技術及應用示范工程”,負責該工程的系統調試工作,該工程是國家重點研發計劃項目,也是全國首個具有多電壓等級的直流配電網,已于2022年通過驗收。
近日,我國首個“交改直”輸電工程——揚州至鎮江±200千伏直流輸電工程正式竣工投運,這是全球輸電容量最大的“交改直”項目。盛隆電氣承接了其中的線路人工接地短路試驗并成功開展,全面驗證和評估了直流系統對故障的應對能力,這是我國首次成功開展“嵌入式”直流工程線路人工接地短路試驗。
試驗現場
作為我國新型電力系統建設的重點工程,該工程首次把在運交流輸電線路改造為直流輸電線路,為世界輸電工程領域解決用電需求大、電網飽和度高、新建空間有限等電網發展難題提供了“中國方案”。該工程起于揚州市高郵市,止于鎮江市大港新區,線路全長約110千米,能大幅提升長江以北地區風電、光伏等清潔能源輸送至蘇南地區消納的能力,滿足清潔能源在長三角地區的優化配置需求。
運行中的江蘇鎮江±200千伏圌山換流站
傳統直流工程正負兩極中,一極發生故障時,另一極仍可形成通流回路,將故障極直流功率轉移至非故障極,電能傳輸不會中斷。揚鎮直流工程在國內首創“嵌入式”交直流混聯系統方案,即將直流線路“嵌入”到原有220千伏交流電網中,傳統直流故障處理策略對其并不適用。為此,國網江蘇電力公司首次提出直流故障穿越重啟策略,本次試驗旨在驗證該策略有效性和可靠性,并獲取重要參數。
承接全國首次此類試驗,盛隆無經驗可借鑒,通過前期數周扎實調研,與行業專家共同研究摸索,最終于4月初順利完成。試驗選取揚州少游、鎮江圌山換流站附近線路,采用發射彈射彈和無人機掛線兩種實施方法,分別開展了人工短路試驗,經驗證,達到了預期目標。該試驗圓滿完成,獲得業主方的滿意和認可,也證明了盛隆電氣的科技實力。
工作人員在巡視電氣設備運行情況
“交改直”是提高能源效率、節能減碳的電力行業重點工程,參與其中是盛隆電氣作為高新技術企業應該承擔的社會責任。這也是盛隆電氣在“交改直”重點工程中承接的第二個“全國首次”,2020年12月,盛隆參與江蘇省蘇州市同里鎮的“中低壓直流配用電系統關鍵技術及應用示范工程”,負責該工程的系統調試工作,該工程是國家重點研發計劃項目,也是全國首個具有多電壓等級的直流配電網,已于2022年通過驗收。
