          僅50天!北汽重型常州商用車110kV降壓站項目提前通電
          發布時間:2023-03-10瀏覽次數:12899

          9月28日晚上8時8分,江蘇省常州市新北區韶山路18號,北汽重型常州商用車110kV降壓站項目內,所有人屏息以待。隨著電力調度人員指令的發出,運行操作人員合上開關,降壓站一次送電成功!僅用50天,盛隆電氣克服工期短、難度大等困難提前通電,以強勁的綜合實力、豐富的實戰經驗,贏得業主單位稱贊。


          北汽重型汽車公司發來感謝信,對盛隆電氣在該項目實施過程中無懼風雨、克服困難,僅用一個多月就完成110kV降壓站項目送電的貢獻,表示感謝和肯定。


          北汽重型常州商用車110kV降壓站項目是北汽集團“十四五”時期重大京外投資項目之一,也是常州市重大項目,項目總占地面積約1000畝,建筑面積29.5萬平米,總投資約50億元。該項目以北汽集團、常高新集團為強大背書,定位中高端重型商用車

          盛隆電氣承擔該項目的深化設計、設備以及材料的生產制造、安裝、調試、培訓、售后服務等工作。

          該電力項目建設是常州北汽新建產線能否如期順利投產的重要命脈,與常規項目相比,該項目施工周期緊,難度大,供電程序復雜,給施工建設帶來了極大挑戰。

          8月9日,盛隆電氣集團北京創業九公司總裁黃敏帶領項目團隊正式進場。由于前期的土建工程尚未結束,無法滿足降壓站設備安裝及調試的需求,團隊人員駐扎項目現場,積極與各方溝通,合理安排施工工序,加班加點,并嚴守安全質量關,歷經40多個日夜,完成了全站所有一次和二次電氣設備的安裝、試驗和調試工作,并創下了3天完成全站15公里的二次線纜敷設和接線施工記錄。
          自項目建設以來,智建部副總經理楊康協調人員開展詳細的施工組織策劃,并對現場安全文明施工及質量進度管理措施提出了規范化建議和明確要求。與此同時,現場電氣工程師反復進行周密自查及系統調試,在交接性試驗合格的基礎上,全力確保供電投運安全。

          640 (1).jpg

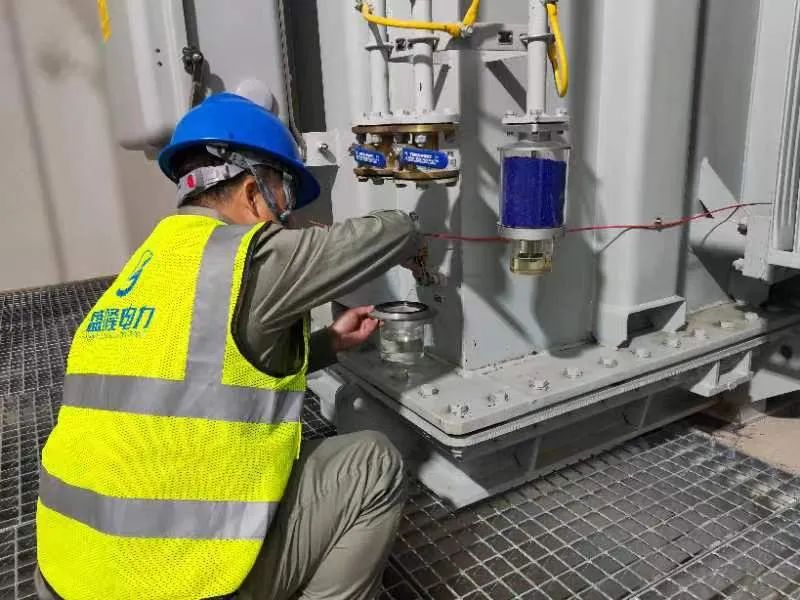

          盛隆電氣技術人員正在調試設備

          項目團隊堅持以快速、優質的服務完成各項任務。最終,該項目于9月28日一次性送電成功,圓滿完成任務。

          640 (2).jpg

          640 (3).jpg

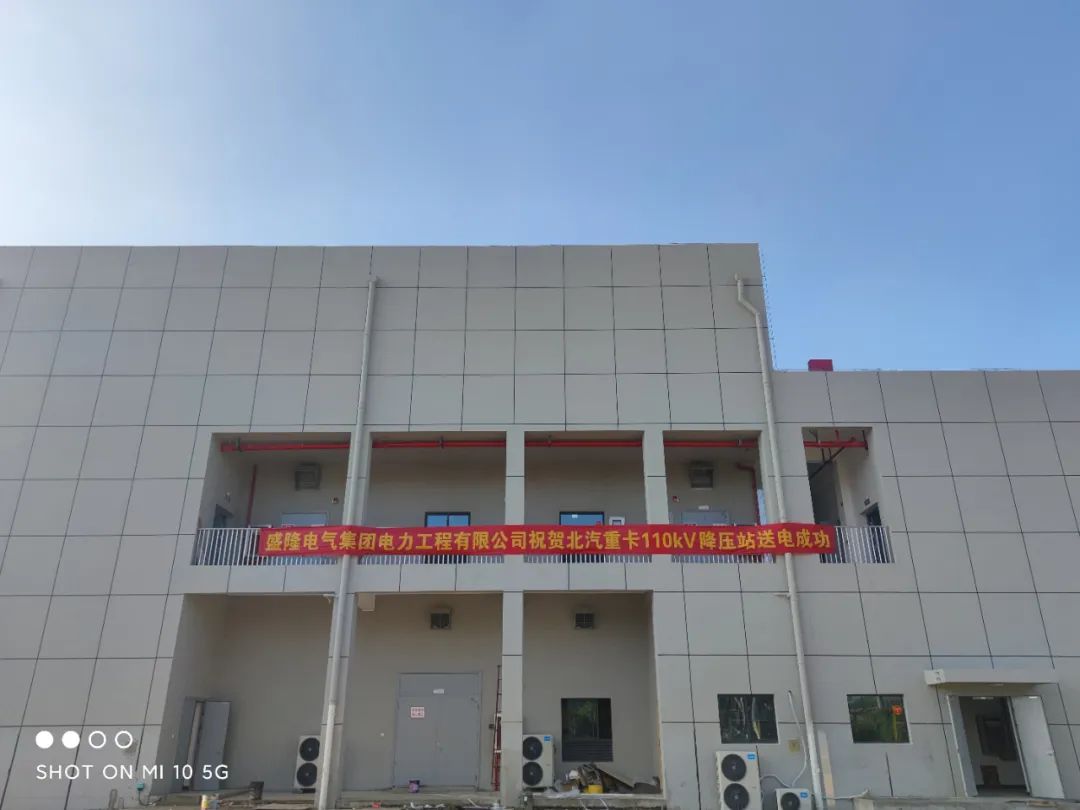

          項目現場


          據悉,作為北汽集團華東商用車基地,北汽重型常州商用車110kV降壓站項目是進一步優化常州市汽車產業結構、加快商用車零部件制造布局的有力補充,更將成為拉動區域經濟發展、推動先進制造業城市建設的重要引擎。


          9月28日晚上8時8分,江蘇省常州市新北區韶山路18號,北汽重型常州商用車110kV降壓站項目內,所有人屏息以待。隨著電力調度人員指令的發出,運行操作人員合上開關,降壓站一次送電成功!僅用50天,盛隆電氣克服工期短、難度大等困難提前通電,以強勁的綜合實力、豐富的實戰經驗,贏得業主單位稱贊。

          北汽重型汽車公司發來感謝信,對盛隆電氣在該項目實施過程中無懼風雨、克服困難,僅用一個多月就完成110kV降壓站項目送電的貢獻,表示感謝和肯定。


          北汽重型常州商用車110kV降壓站項目是北汽集團“十四五”時期重大京外投資項目之一,也是常州市重大項目,項目總占地面積約1000畝,建筑面積29.5萬平米,總投資約50億元。該項目以北汽集團、常高新集團為強大背書,定位中高端重型商用車

          盛隆電氣承擔該項目的深化設計、設備以及材料的生產制造、安裝、調試、培訓、售后服務等工作。

          該電力項目建設是常州北汽新建產線能否如期順利投產的重要命脈,與常規項目相比,該項目施工周期緊,難度大,供電程序復雜,給施工建設帶來了極大挑戰。

          8月9日,盛隆電氣集團北京創業九公司總裁黃敏帶領項目團隊正式進場。由于前期的土建工程尚未結束,無法滿足降壓站設備安裝及調試的需求,團隊人員駐扎項目現場,積極與各方溝通,合理安排施工工序,加班加點,并嚴守安全質量關,歷經40多個日夜,完成了全站所有一次和二次電氣設備的安裝、試驗和調試工作,并創下了3天完成全站15公里的二次線纜敷設和接線施工記錄。
          自項目建設以來,智建部副總經理楊康協調人員開展詳細的施工組織策劃,并對現場安全文明施工及質量進度管理措施提出了規范化建議和明確要求。與此同時,現場電氣工程師反復進行周密自查及系統調試,在交接性試驗合格的基礎上,全力確保供電投運安全。

          盛隆電氣技術人員正在調試設備

          項目團隊堅持以快速、優質的服務完成各項任務。最終,該項目于9月28日一次性送電成功,圓滿完成任務。

          項目現場


          據悉,作為北汽集團華東商用車基地,北汽重型常州商用車110kV降壓站項目是進一步優化常州市汽車產業結構、加快商用車零部件制造布局的有力補充,更將成為拉動區域經濟發展、推動先進制造業城市建設的重要引擎。


          分享:

          上一篇: 盛隆電氣iPanel、iDrip強強聯合,為北汽福田“二十大...

          下一篇: 盛隆電氣代表光谷參加武漢市“喜迎二十大”文明實踐匯...

          c2018 版權所有 盛隆電氣集團
          公網安備11022800129 京ICP備15047605號
          <ul id="wvut3"><thead id="wvut3"></thead></ul>
          <cite id="wvut3"></cite>
          <sub id="wvut3"><i id="wvut3"></i></sub>
          <p id="wvut3"><rp id="wvut3"></rp></p>
          1. <blockquote id="wvut3"></blockquote>
              <legend id="wvut3"></legend>
            <ul id="wvut3"></ul>
            <pre id="wvut3"></pre>
              1. <abbr id="wvut3"><form id="wvut3"></form></abbr>
